法面工事 那須黒羽茂木線その1(土砂災害)part1物件進捗状況
この度、当会社で栃木県発注による法面工事を行うことになりました。
つきましては、地元の皆様、ご通行の皆様には何かとご不便をお掛けすることと思いますが、
安全第一をモットーに工事を進めてまいりすので、何卒ご理解とご協力を賜りますよう、
よろしくお願い申し上げます。
工事概要
工 事 名 法面工事 那須黒羽茂木線その1(土砂災害)
工事個所 主要地方道那須黒羽茂木線 那珂川町富山
工 期 令和8年9月25日~令和9年7月21日
施工延長 30.0m
吹付枠工 512.4m2

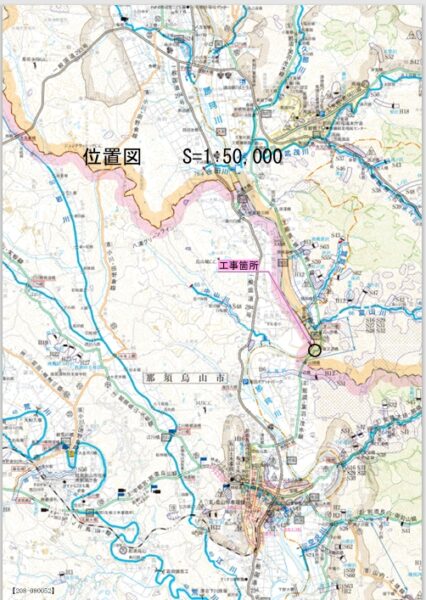

位置図
那珂川町富山地内 主要地方道那須黒羽茂木線(日暮峠)

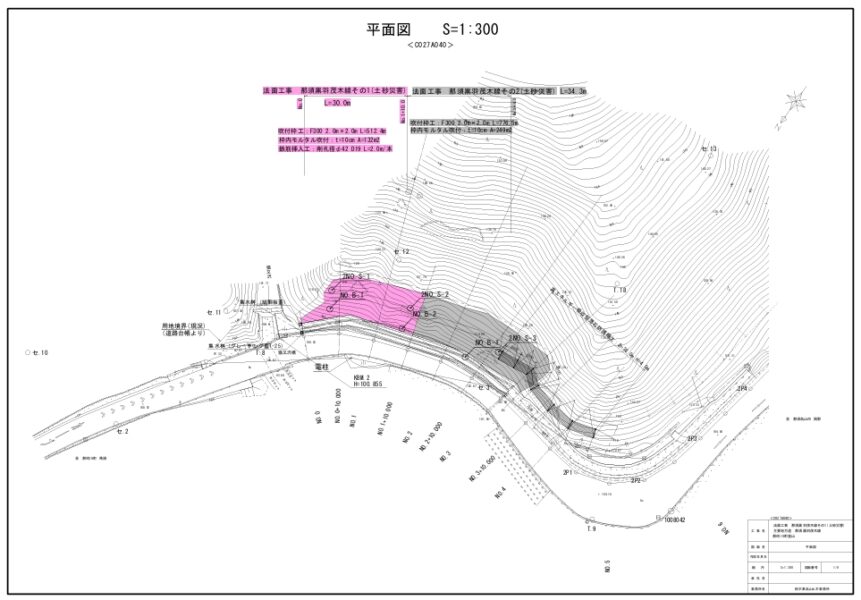

平面図
法面工事その1、その2を隣接して2社で行います。

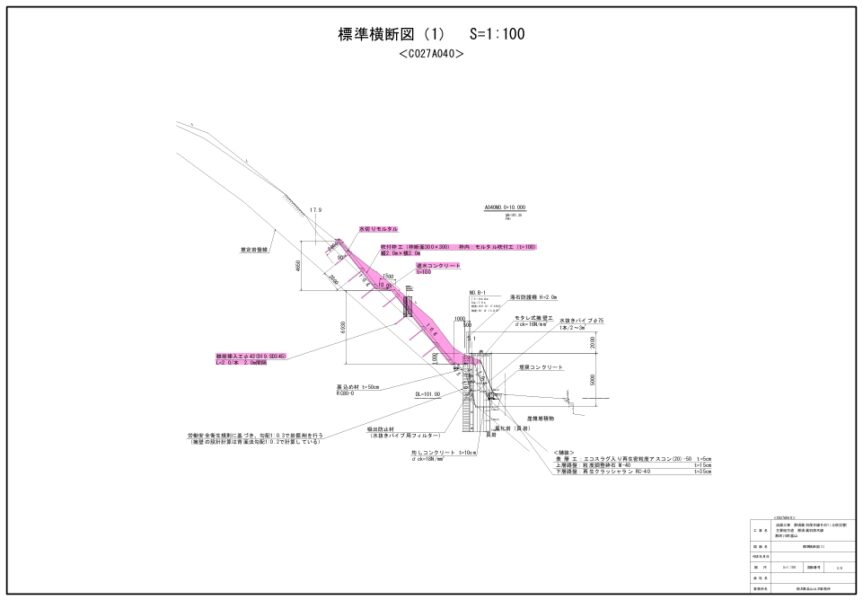

標準横断図
伐採除根・法面掘削整形・法面吹付・鉄筋挿入を行います。

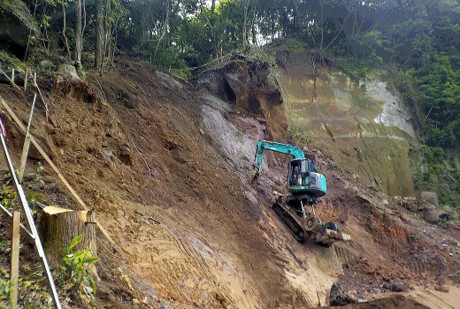

着工前写真
道路の上斜面を工事します。道路下に見える川は那珂川です。

高所法面掘削工法
ロッククライミングマシーンRCM01型・03型・06型・12型などを使用して掘削する工法
ロッククライミング工法は、高所法面の切取り・切崩し・掘削、整形、抜根等の作業を行ないます。
この工法では、斜面上部に設置したアンカーと高所法面掘削機をワイヤーロープで確実に固定した
組み合わせで行います。

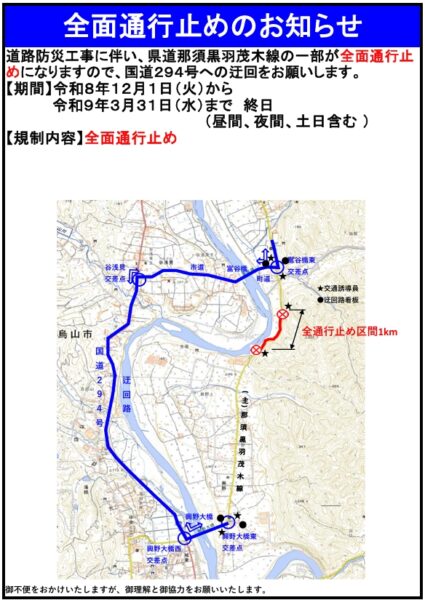

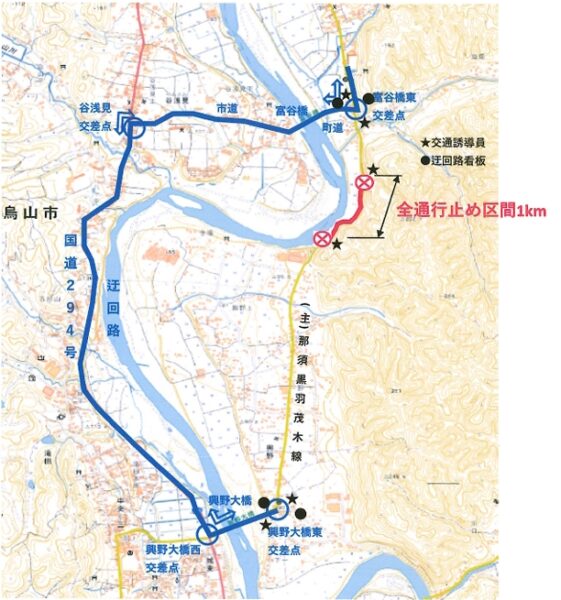

※全面通行止めのお知らせ※
道 路 防 災 工 事 に 伴 い 、 県 道 那 須 黒 羽 茂 木 線 の 一 部 が 全 面 通 行 止 め
に な り ま す の で 、 国 道 294号 へ の 迂 回 を お 願 い い た し ま す 。
【 期 間 】 令 和8年12月1日 ( 火 ) か ら令 和9年3月31日 ( 水 ) ま で 終 日( 昼 間 、 夜 間 、 土 日 含 む )
【 規 制 内 容 】 全 面 通 行 止 め
御 不 便 を お か け い た し ま す が 、 御 理 解 と 御 協 力 を お 願 い い た し ま す 。
以上、無事故・無災害「安全✚第一」で施工してまいります。
